Status på vores Normal-sag!

02.08.2022 | Nyhedsarkiv

Status på vores Normal-sag i Hedensted

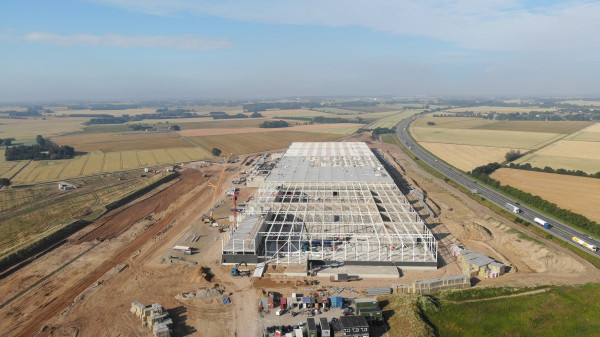

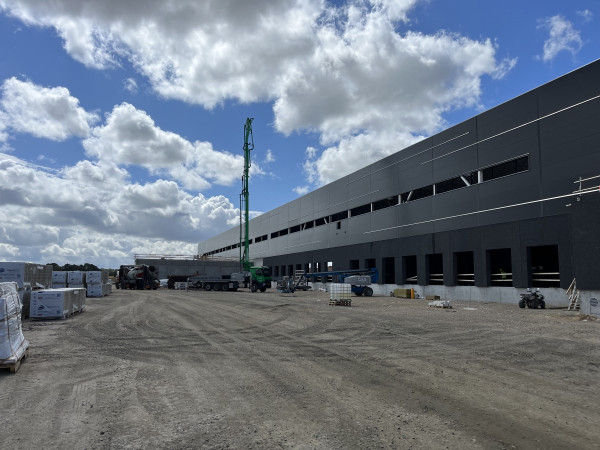

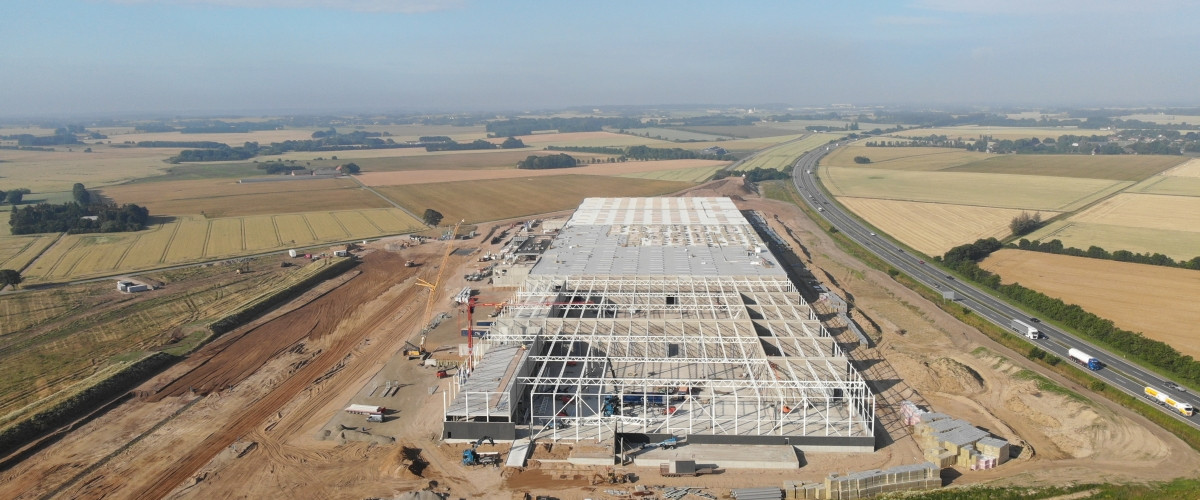

Status lige nu er, at betonelementmontage og stålmontage er afsluttet på hovedhuset. Derudover er de tekniske entrepriser næsten færdige i Hal 3 og godt i gang i Hal 4.

På taget er de første 13.000 m² belagt med membran og er halvvejs med ståltrapezpladerne.

De første 5.000 m² gulve på mezzaninen er støbt og i næste uge støbes den første hal på 10.000 m²

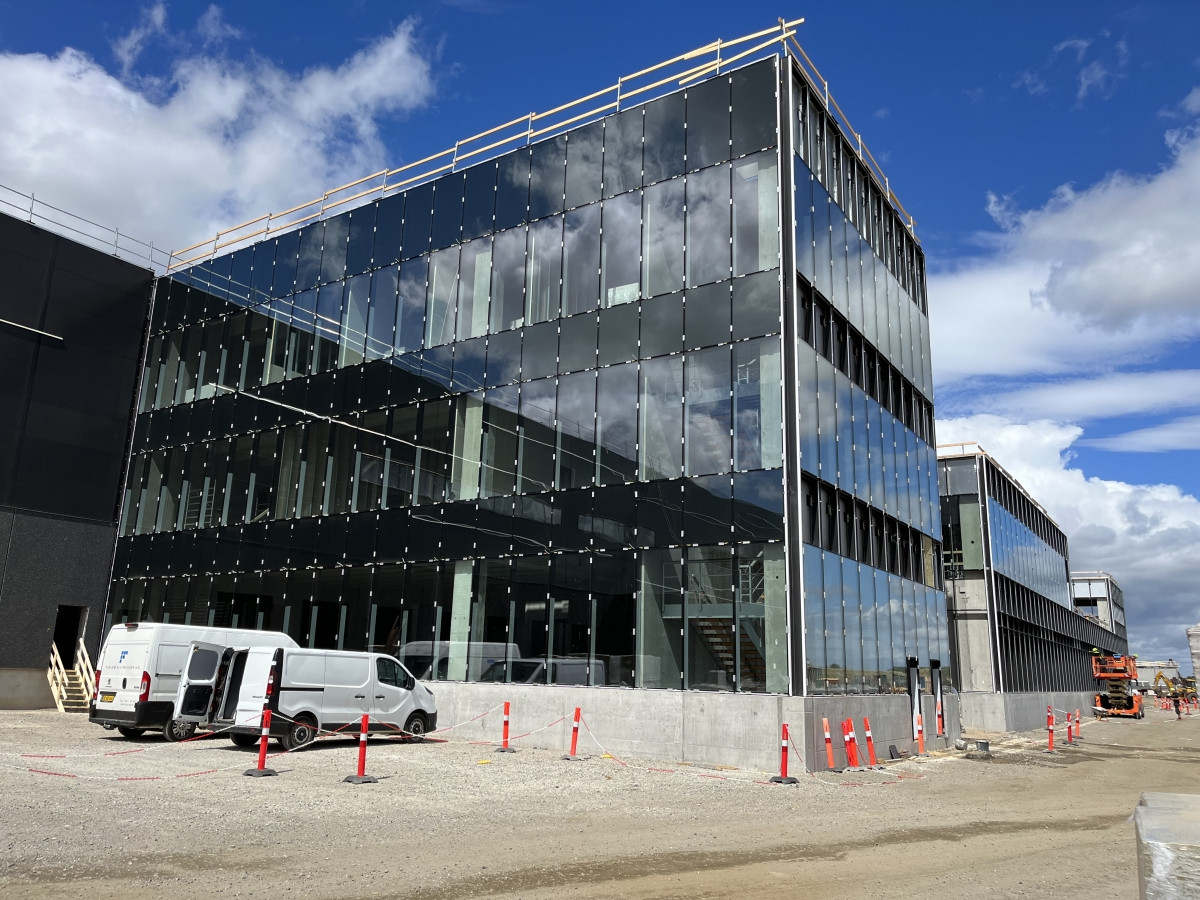

I administrationsbygningen er tømrere, vvs, el og ventilation i fuld sving med apteringen.

Til sidst og ikke mindst skrider jord og anlægsarbejdet godt frem med udgravning af ca. 20.000m³ regnvandsbassin og flytning af ca. 130.000m³ jord fra grunden.



Der skulle lyde god sommer derude fra Erik, Henrik, Zaydoun, Lars og Kennet


Henrik Weis Haubjerg
